「 鲁地拉水电站水资源综合利用配套工程 」
滇中引水工程大理州鲁地拉水电站水资源综合利用配套工程属于我国在建最大引水工程——滇中引水工程的子项目之一,项目分两期建设,共需修建泵站12座,工程引水线路230.34公里,总装机规模为14.5万千瓦。
一期、二期配套工程横跨两县三镇,涉及同槽共管建设44公里,均通过取水浮船从金沙江鲁地拉库区中取水,两个项目建成后每年供水共计3.18亿立方米,可置换洱海向宾川的供水任务,满足祥云县建设、大理州产业经济中心的城镇生活和工业用水需求,同时解决宾川县鱼棚灌区的严重缺水问题,对保持洱海水位、稳定洱海水质、推进宾川县高效农业发展具有重要意义,为滇中引水工程向以昆明为核心的滇中城市群供水创造条件。
一期工程建设纪实,承建单位:集团第一水利水电公司
在金沙江畔,碧绿的江水和崭新的取水浮船“润川1号”交相辉映,两根巨大的摇臂将浮船与江岸相连,江水通过泵站群到达各级高位水池,再经过引水管线润泽滇中大地。
滇中引水工程大理州鲁地拉水电站水资源综合利用配套一期工程由集团第一水利水电公司承建,2021年3月开工建设,2022年1月试通水。工程从达旦河与鲁地拉水库交汇处取水,引水线路全长96.84公里,共布置泵站建筑物6座,泵站总装机规模为3.5万千瓦,设计年供水量约1.14亿立方米,灌溉面积11.1万亩。

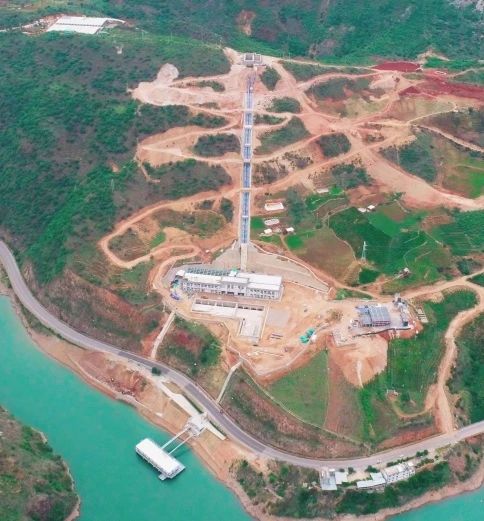

▲临江一级浮船泵站
克服战线长

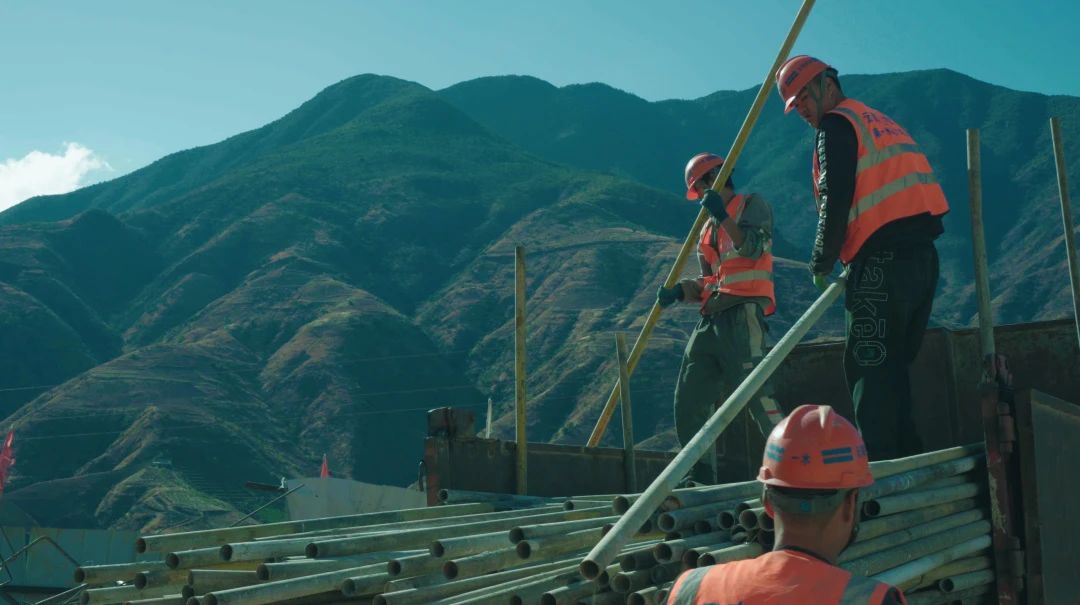

2021年3月,大理州鲁地拉水电站水资源综合利用配套一期工程拉开建设序幕,为了快速推进工程建设,项目部在短短一天时间内紧急成立了13支征地协调配合小组,每个小组配置一名测量员、一名施工员、一名组长,大家主动出击、分而联动,快速与地方村镇征迁工作组及村民沟通协调,轰轰烈烈展开了前期工作。

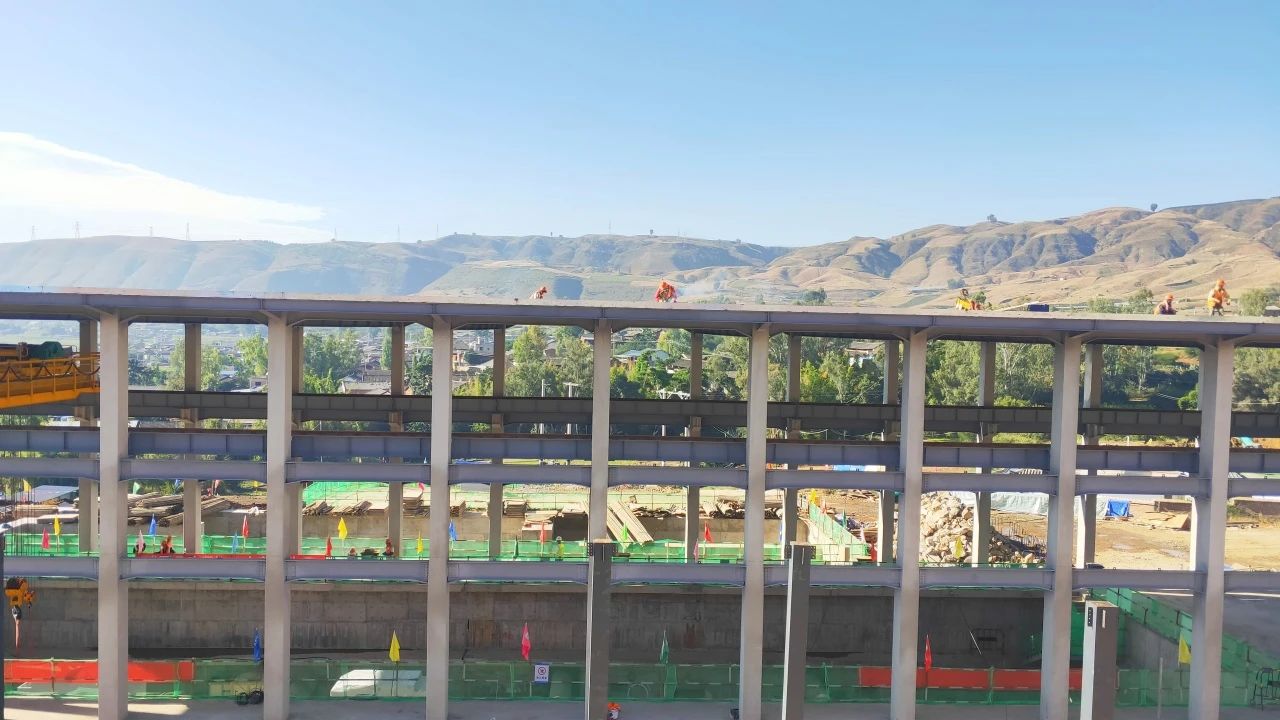

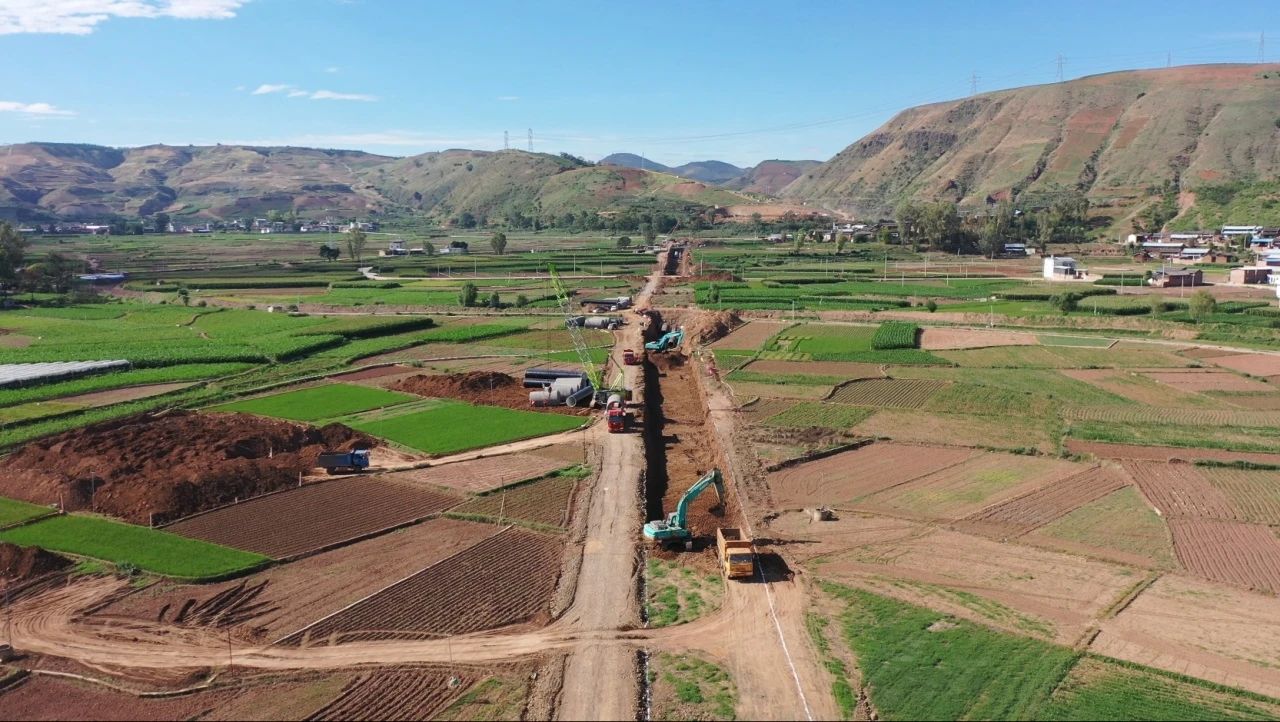

▲施工现场
因工程战线长,到征地最远处要近2个小时的车程。征地小组早上天不亮就出门,工作开展到哪,征地配合小组就走到哪,直到天黑了才回来。无论是烈日当空还是风雨天气,征地协调配合小组如同一支支身经百战的“游击队”,每日在滇中大地上奔行,短短一个月,完成了近60公里输水管线征地任务。

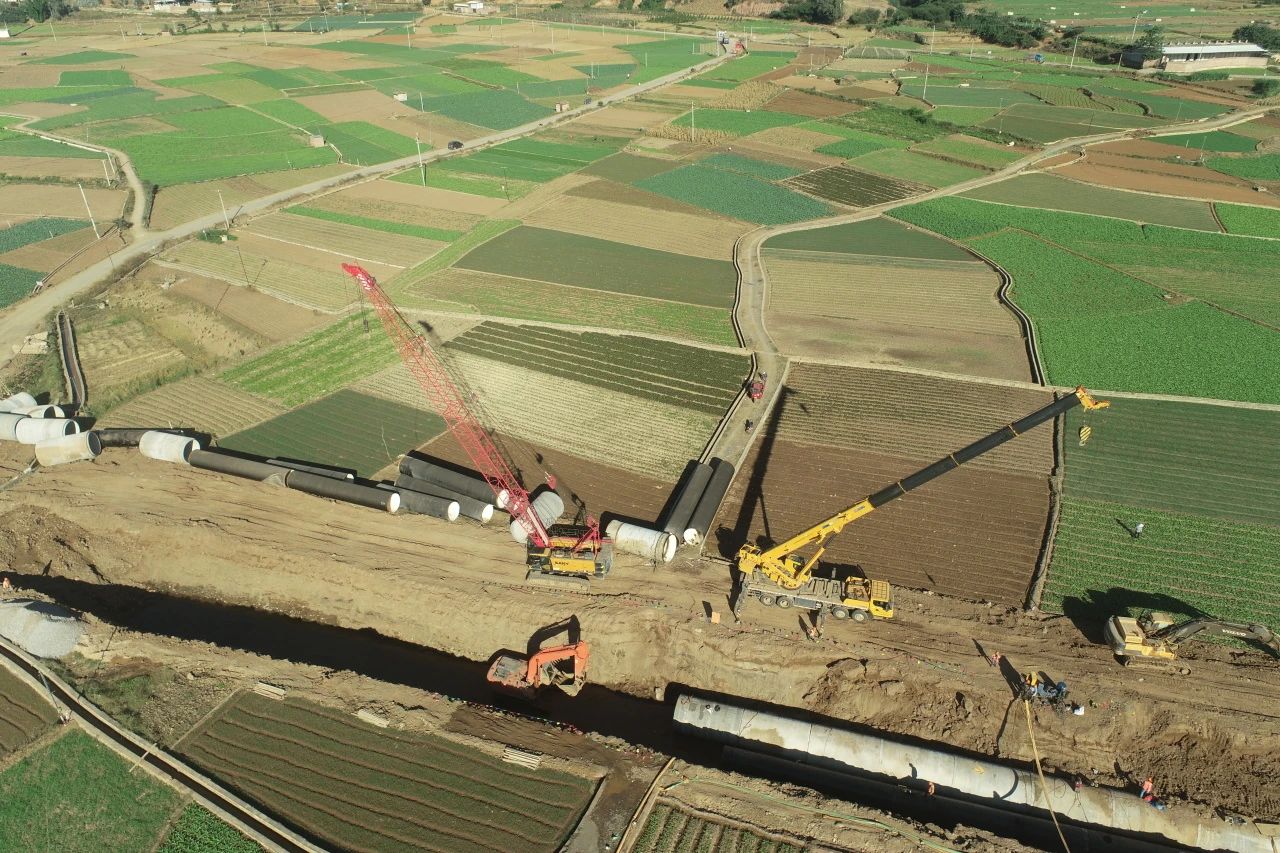

▲施工现场
工程输水管线跨越两州两县,沿线途经村庄、集镇,横穿道路、河流和山川,施工环境复杂多变,施工难度巨大。于是项目部提前做好施工策划,采用无人机航测技术将管线涉及地块生成3D影像,把地形和管线重合,形成模拟施工3D图,可清晰明了观察沿途地形地貌,从而对施工进行系统规划,提前规避管线铺设上遇到的民房、道路等难题,并分段核算统计材料用量,为稳步推进建设奠定坚实基础。

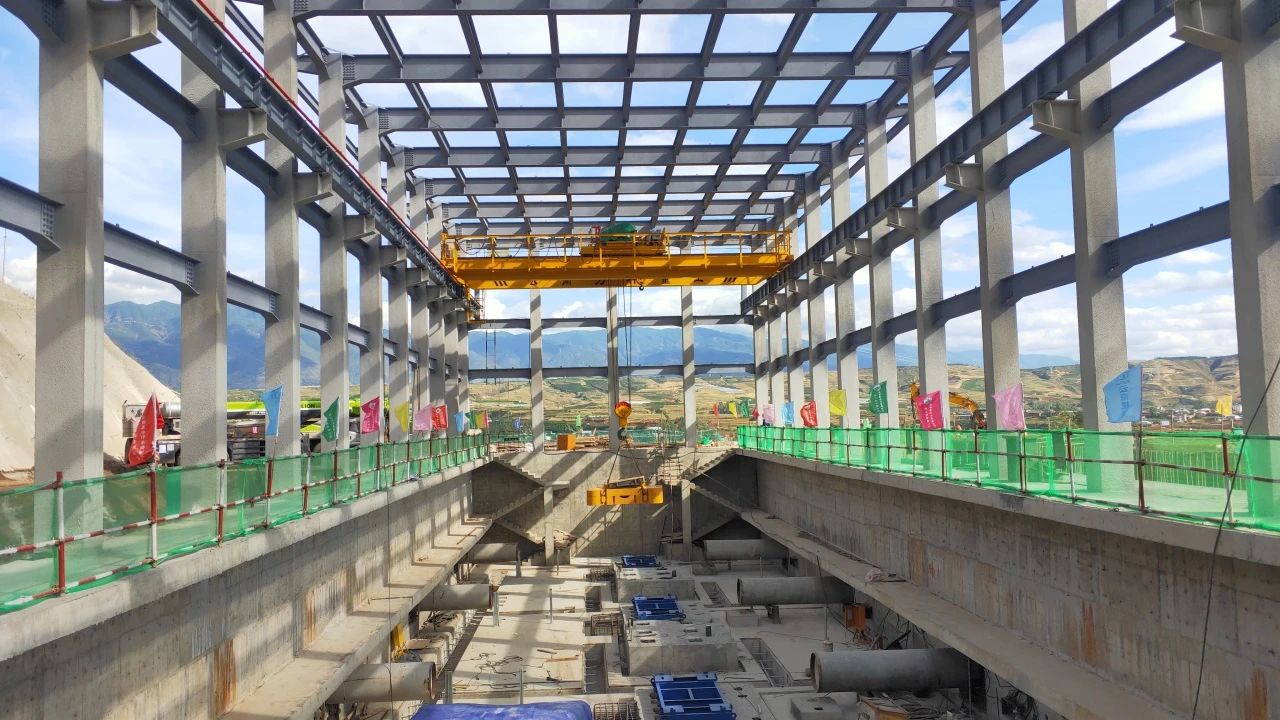

▲施工现场
随着施工作业面的全面铺开,工程全线划分为3个工区,采用“指挥部+工区”模式开展各项工作,将80余名管理人员分配到各工区,为工程建设保驾护航。60余个管道施工作业班组,16个泵站施工班组,多点成线,全面铺开,在施工高峰期投入各类作业人员3000余人、各类机械设备900余台套。根据施工条件和施工环境的不同,及时优化施工思路,做到责任到岗、任务到人,全力以赴确保按期完成目标任务。
七月的宾川,骄阳似火。建设现场,车辆穿梭、机器轰鸣、吊臂起落,施工人员头顶烈日、挥汗如雨,掀起了施工大干热潮。大家的脸庞和手臂在建设中变得黝黑,皮肤在奋战中干涩脱皮,汗水在炎热的空气中不断蒸发,嘹亮的建设战歌在金沙江岸边响起。
解决吊装难
从高空俯瞰,管材沿着供水沿线,源源不断运进施工现场,吊运、安装、焊接、埋入地下......穿山越岭,日复一日往前延伸,将“解渴水”输送到工程覆盖各地。

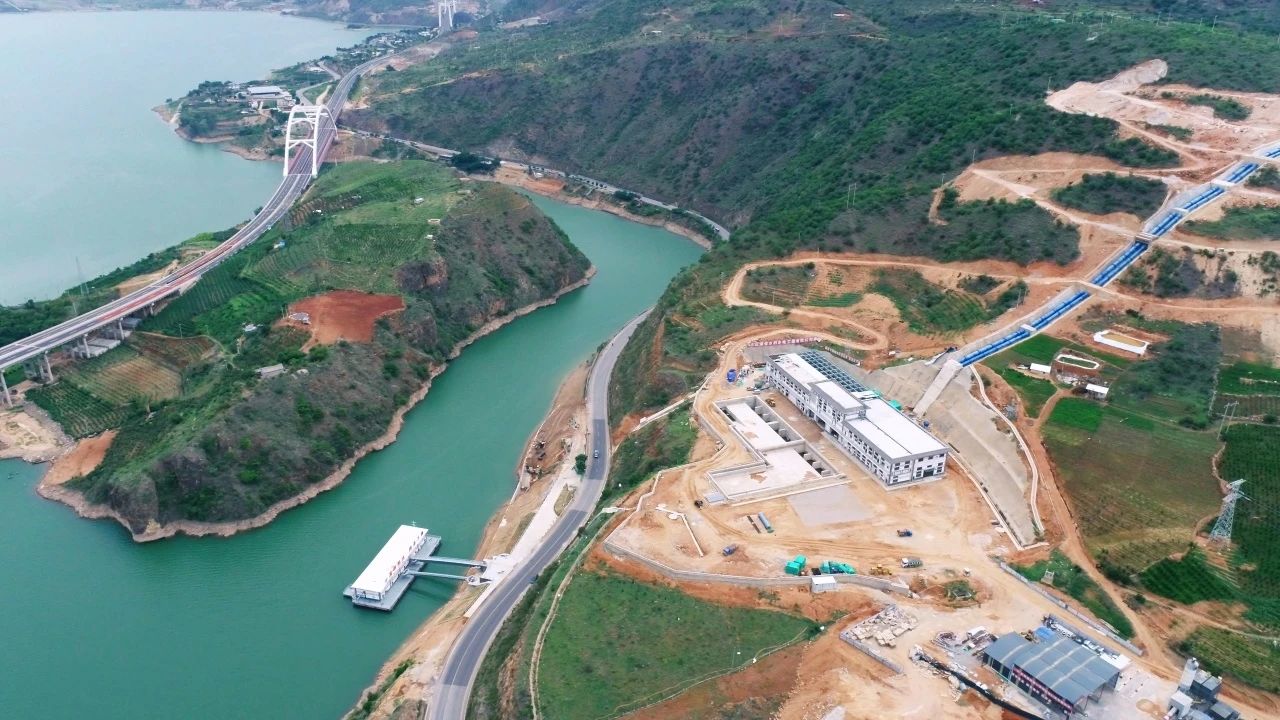

▲临江一级、二级泵站
工程输水管道均为大直径压力管道,管材为PCCP管、球墨铸铁管和钢管。其中,PCCP管主要用于河床及农田段,球墨铸铁管用于河床农田段及山地段,螺旋焊管的适应性比较强,用于涉及穿河穿路及地形不好的农田段。
直径2.4米的PCCP管单根重达26吨,吊卸安装的难度和要求与小管径相比,完全不可同日而语。结合管道吊装的地形及地貌、管材堆放分散的特点,项目部选择了吊重较大、能够实现短距离自行和对地基承载力要求较低的履带自行式吊车吊装。

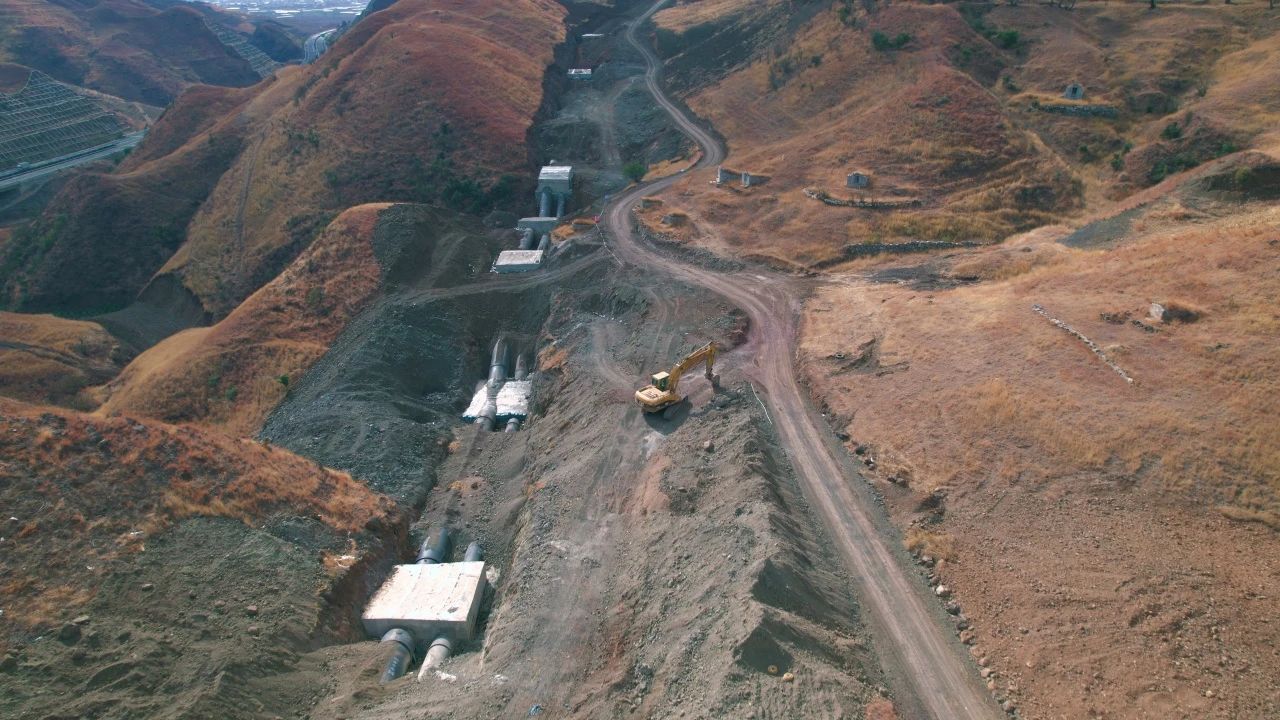

▲施工现场
尤其是在桑园河输水管末端农田段的作业面,管槽开挖深度达7.2米,地质稳定性较差,涌水、涌沙成为家常便饭,管槽开挖根本无法成形,对于单根重达20多吨的管材吊装更是难上加难。为此,项目部当机立断采取拉森钢板桩支护的方式进行管槽开挖。施工时,采取屏风式打法,施打一段,管槽开挖和管道安装一段。为了抢抓工期,实现循环施工,项目部采取两班倒,白天进行管道安装及回填,晚上进行拉森钢板桩支护开挖。

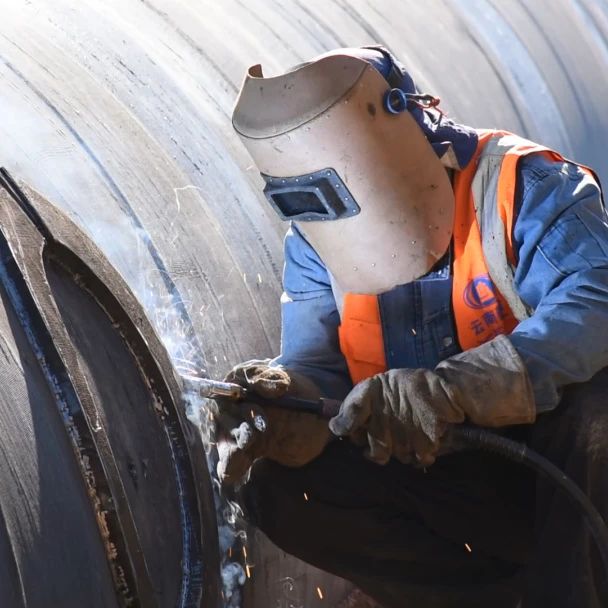

▲施工现场
工程涉及农田段多为淤泥质土,而山地段多为石方,只能采用机械破碎开挖,施工进度极为缓慢。同时,整个输水干管存在着上千个7°至50°不等的平面转角、竖向转角,如果安装时轴线偏差不及时调整,容易出现管道打架或管道偏离管槽的情况。于是项目部提前用CAD绘图配管,采用管道最大限度截角安装调整,管材机械及绳锯切管,提前放样、配模、组装等技术措施,极大地提高了施工效率。
在工程建设过程中,项目部想方设法横跨山川、丘陵、江河、道路,一点一点向着目标前进,靠着辛勤和努力将一根根引水管道组装完成。
抢抓时间紧
随着各项工作的加速推进,项目建设的节奏越来越快,气氛也越来越火热。面对着施工图纸不完全、征迁协调工作复杂、现场施工条件错综复杂等重重困难,全体人员在滇中大地上驰骋纵横,随处可见的忙碌身影,来来回回奔波在施工一线。

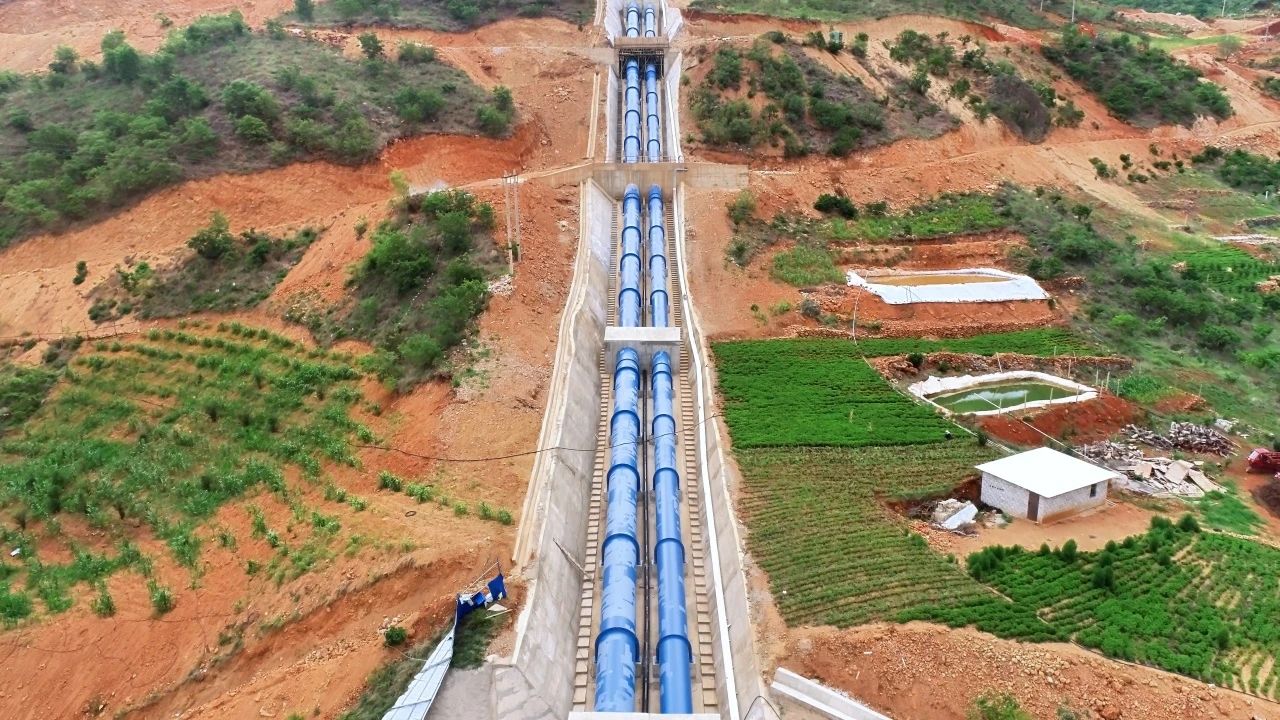

▲施工现场

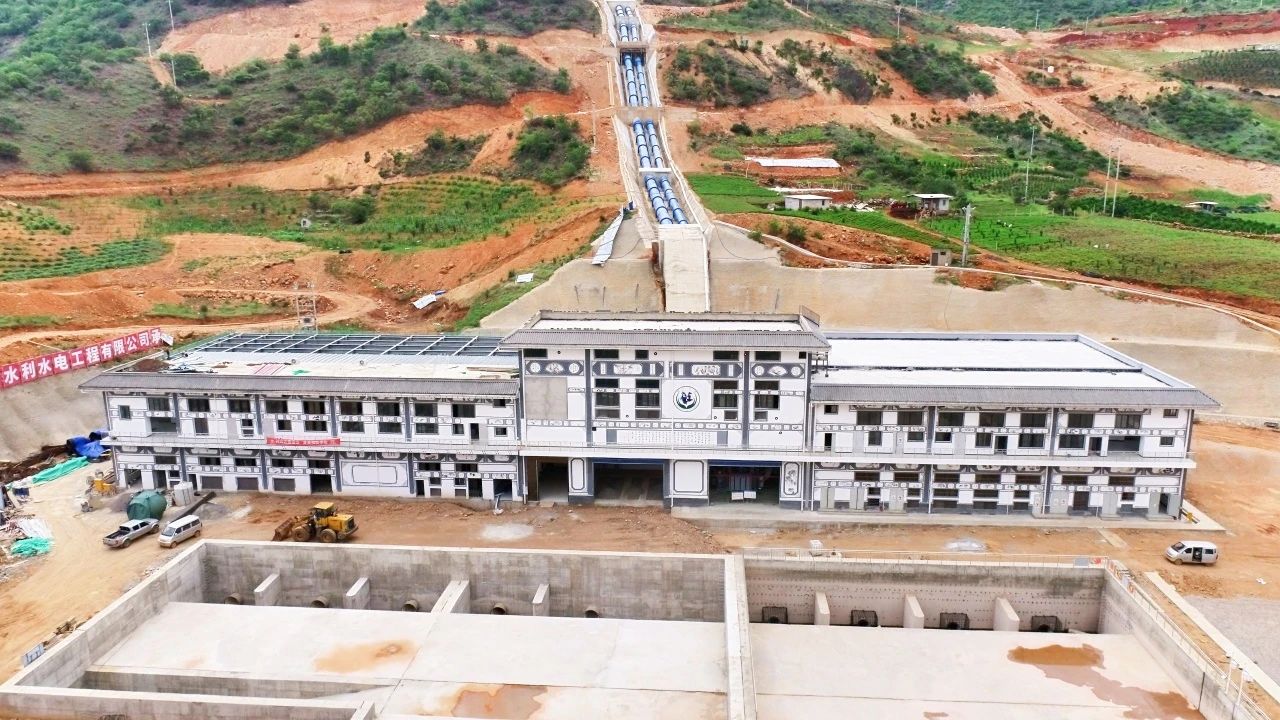

在管道分段安装完成后,项目经理部还要采用钢管将转弯处管线连接起来。据统计,一处接头的处理需要7天时间,全线共有44个接头,除了焊接工艺还要通过螺栓和螺帽进行固定,仅一个接头就有64个螺栓,每个都像哑铃一样大小。同步推进取水浮船的摇臂吊装任务,将长达35米、重35吨的摇臂从江岸连接到浮船,有效解决水位下降对取水造成的影响。
▲大银甸泵站

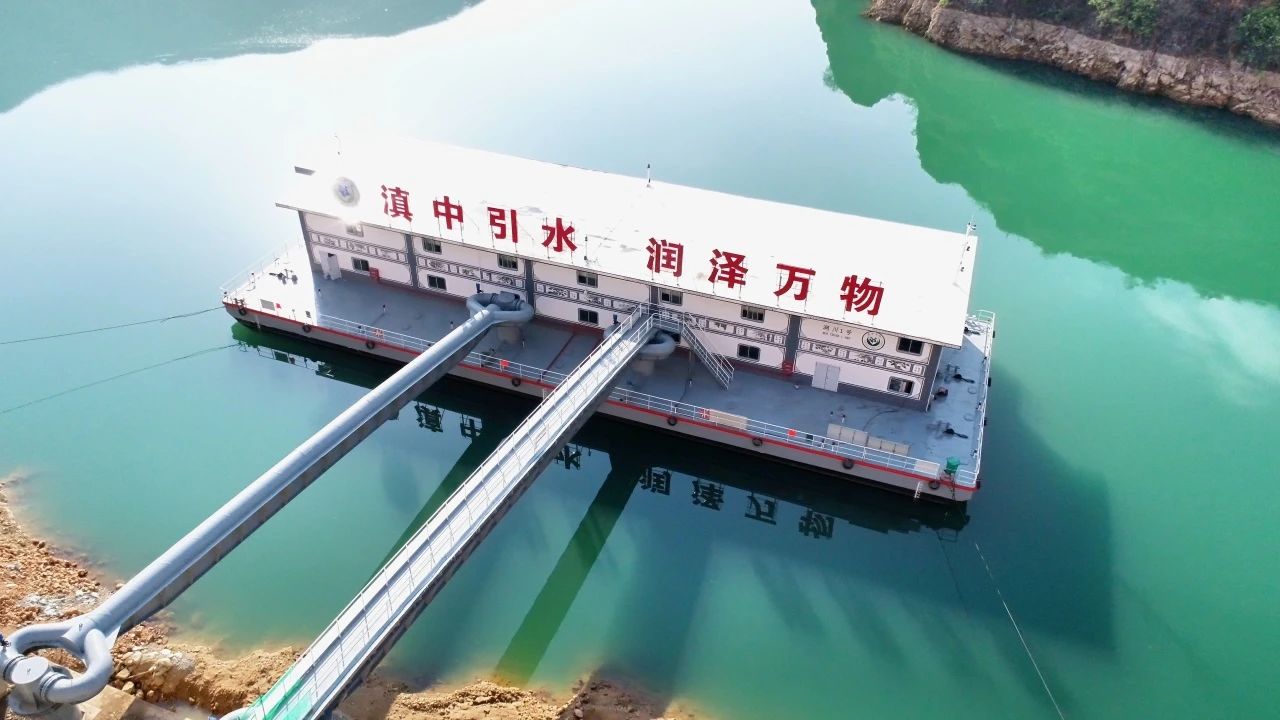

2021年12月6日,一期工程迎来了第一个重要节点——“润川1号”取水浮船成功下水,标志着工程正式通水进入了倒计时阶段。
润川1号取水浮船长53.5米、总宽18米、型深2.7米、总高8.9米,满载排水量2000吨,正常排水量1350吨,共设置5台双吸离心泵,总装机容量约5000千瓦。泵船排水总管直径1.6米,满负荷运行时日取水量可达45万立方米。
▲临江二级泵站
2022年1月26日,历时8个月,一期工程在春节前试通水成功,项目建设接近了尾声。回首整个建设历程,全体参建人员在40多度的高温中奋战,在七八月份的暴雨里建设,在灯火通明的夜晚挥洒汗水,在山川河流上来回奔波,在重重困难中攻坚付出……

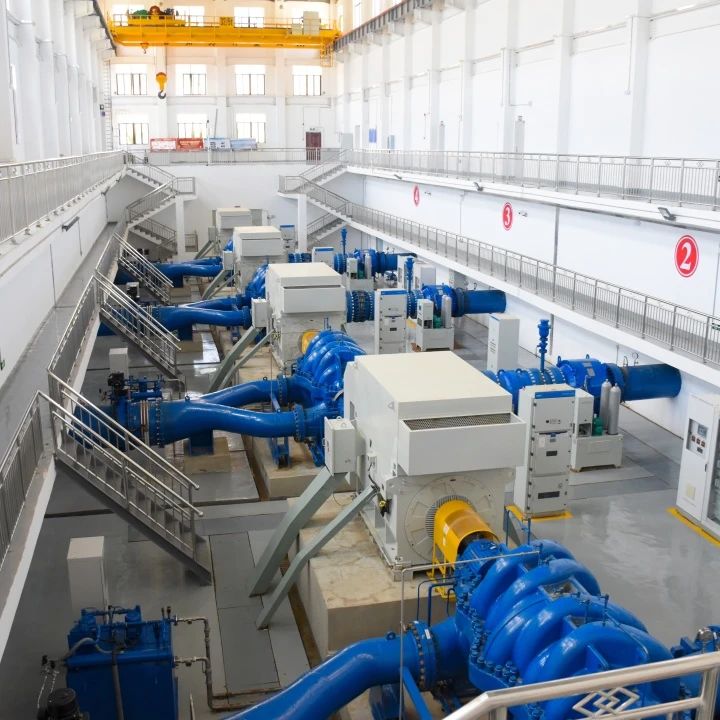

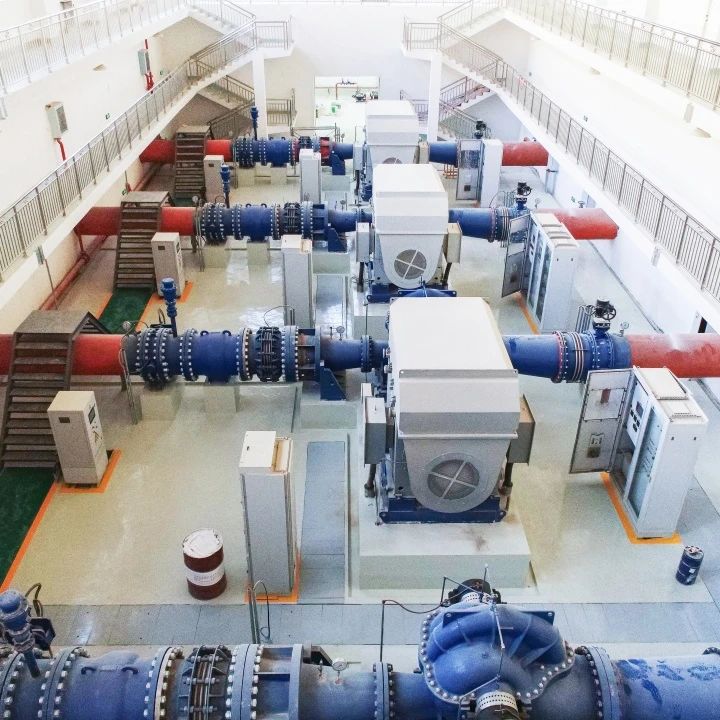

临江机组
引高原之水,筑水网千里。截至目前,一期项目累计完成供水4404.58万立方米,解决了1.2万亩农作物灌溉,有效缓解宾川县水资源短缺及干旱问题,真正做到了“解滇中之渴,惠万千之民”。
