在茫茫的大山深处,秋风裹挟着雨后的黄土,凌厉而萧索。就在这片土地上,云南保山龙陵县17MW水电站分布式光伏项目,正悄然绽放,如同深山的一簇“向阳花”。
龙陵县,位于云南省西部,地处怒江大断裂带,多地震地热。属亚热带山原季风气候,立体气候明显,年降水约2300毫米,有“滇西雨屏”之称。其丰富的资源和优越的条件成为了云南省光伏产业发展的重要一环,为了响应国家“双碳”目标和能源结构转型的号召,云南保山龙陵县17MW水电站分布式光伏项目应运而生。
项目规划建设交流侧装机容量17.35MWac,包括五个水电站,利用水电站生活区屋顶、厂房区屋顶、部分闲置空地和坡地建设分布式光伏电站,项目总工期仅132天,时间紧张、任务繁重,算得上是真正的“百日攻坚”了。各水电站比较分散,之间相隔最远的有九十多公里,使得施工管理难度大大增加。即便如此,项目管理团队依然直面困难,迎难而上,勇于接受挑战。
当我第一次来到勐梅河水电站,便被这蜿蜒的山路和陡峭的山脊所震撼,听到正是要在这陡峭的山脊上架设光伏板的时候,我和大家都惊讶地目瞪口呆。

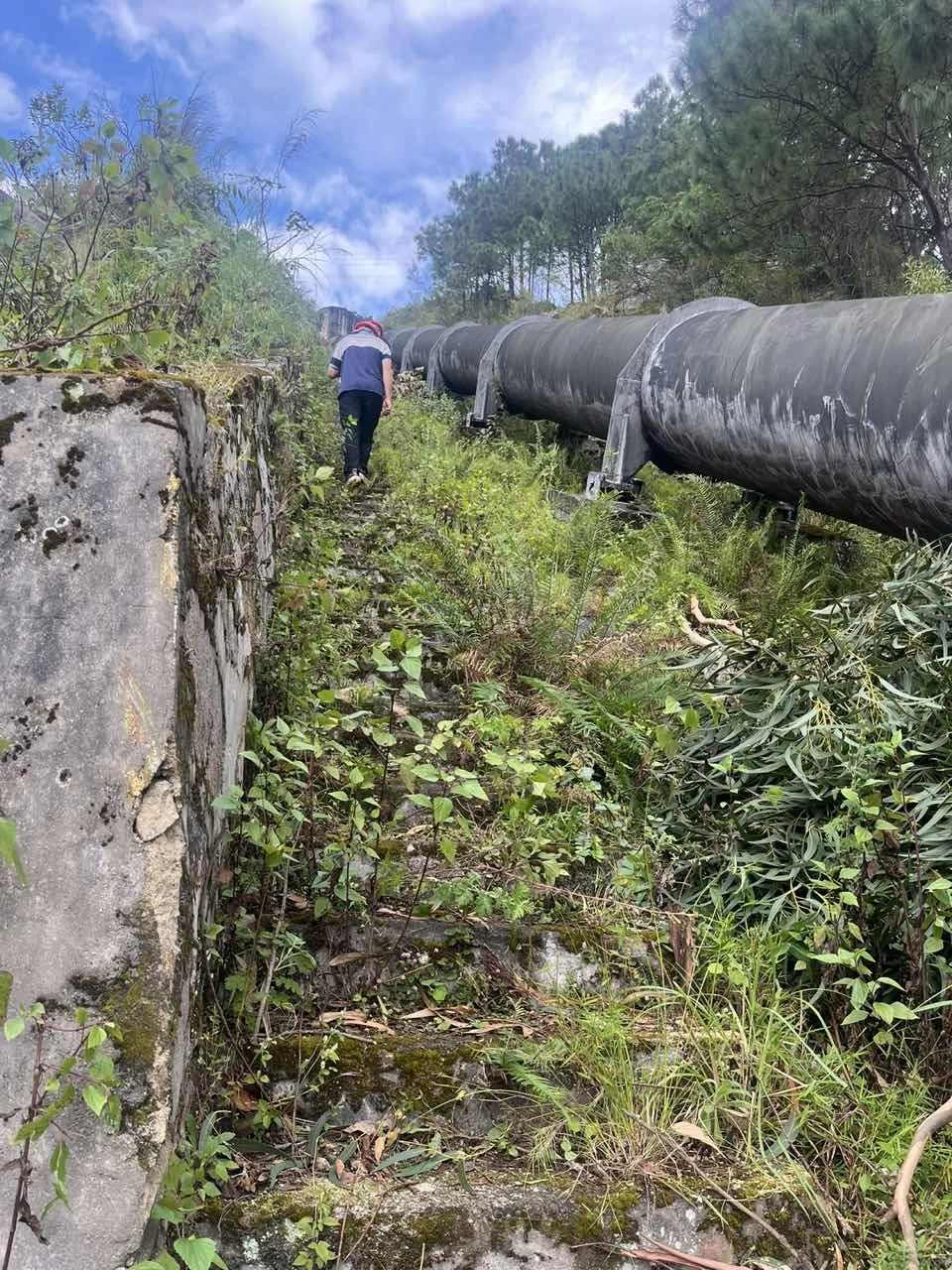

在这种陡峭的斜坡上架设光伏板,在整个行业都是前所未有的。要知道,最陡峭的地方足足有七十多度,人直立站在上面都很困难,我们又要怎样把支架和光伏组件这些材料运下去呢?

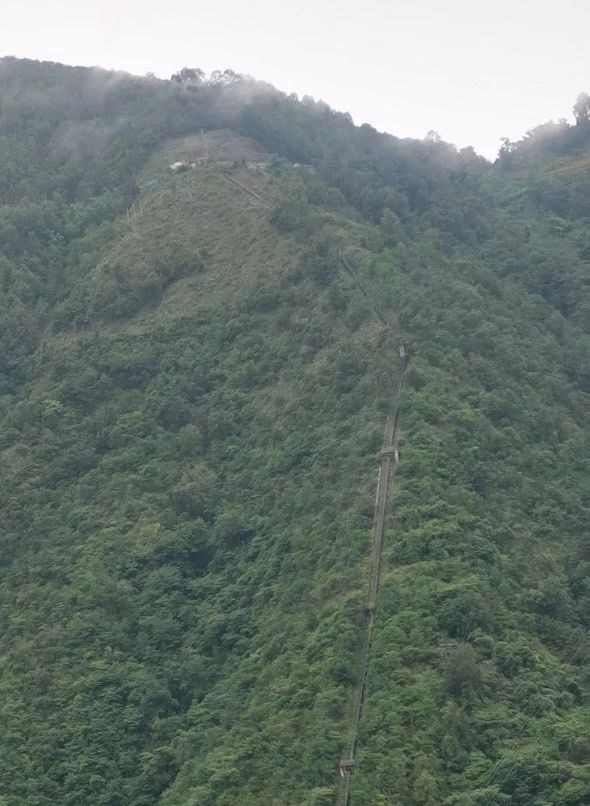

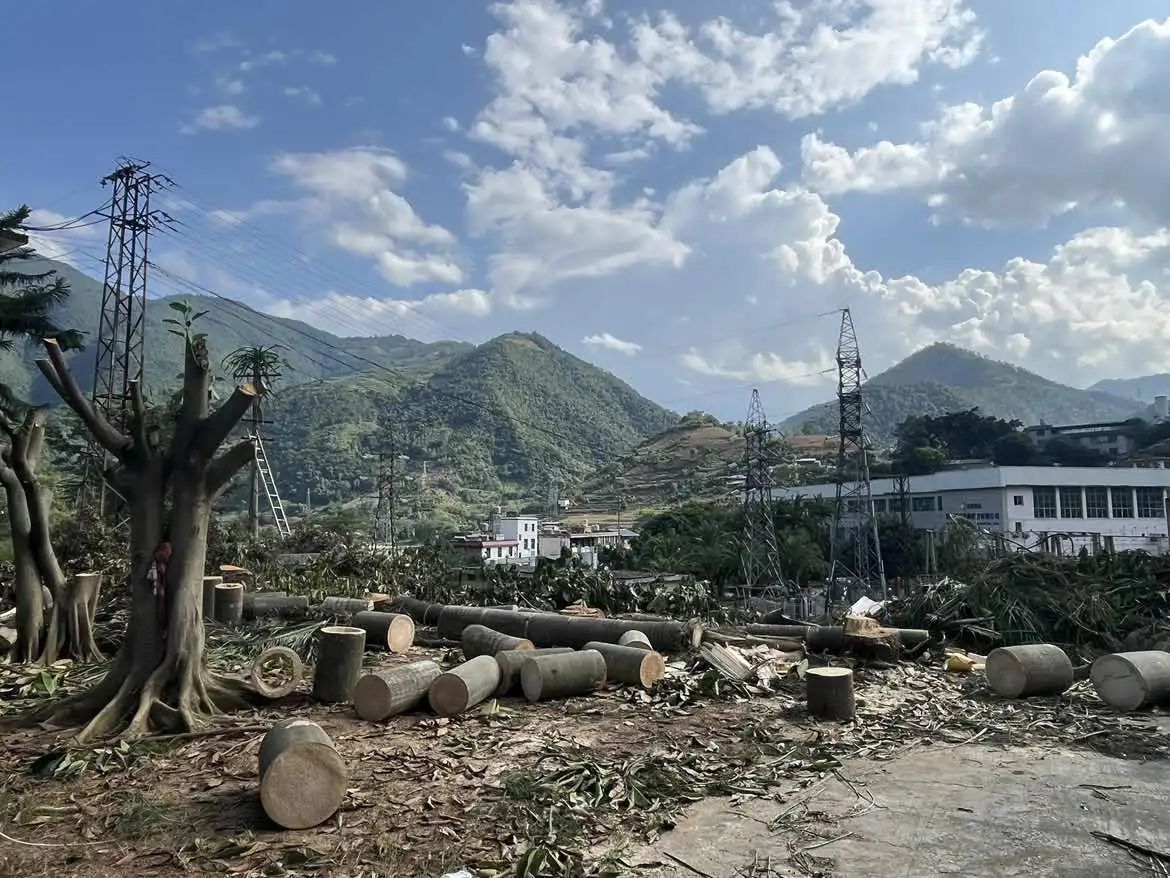

项目经理王昌顶与负责技术的同事马上针对施工方案商量起来。首先要克服的困难,便是如何在两周时间内把勐梅河水电站山上三百一十多亩的树木砍伐完并对树木进行清理。在多方讨论后,决定采用一项新技术“山地轨道车”辅助运输,这样,不仅能解决我们前期的树木搬运问题,同时也方便后期光伏材料运输到山坡下。

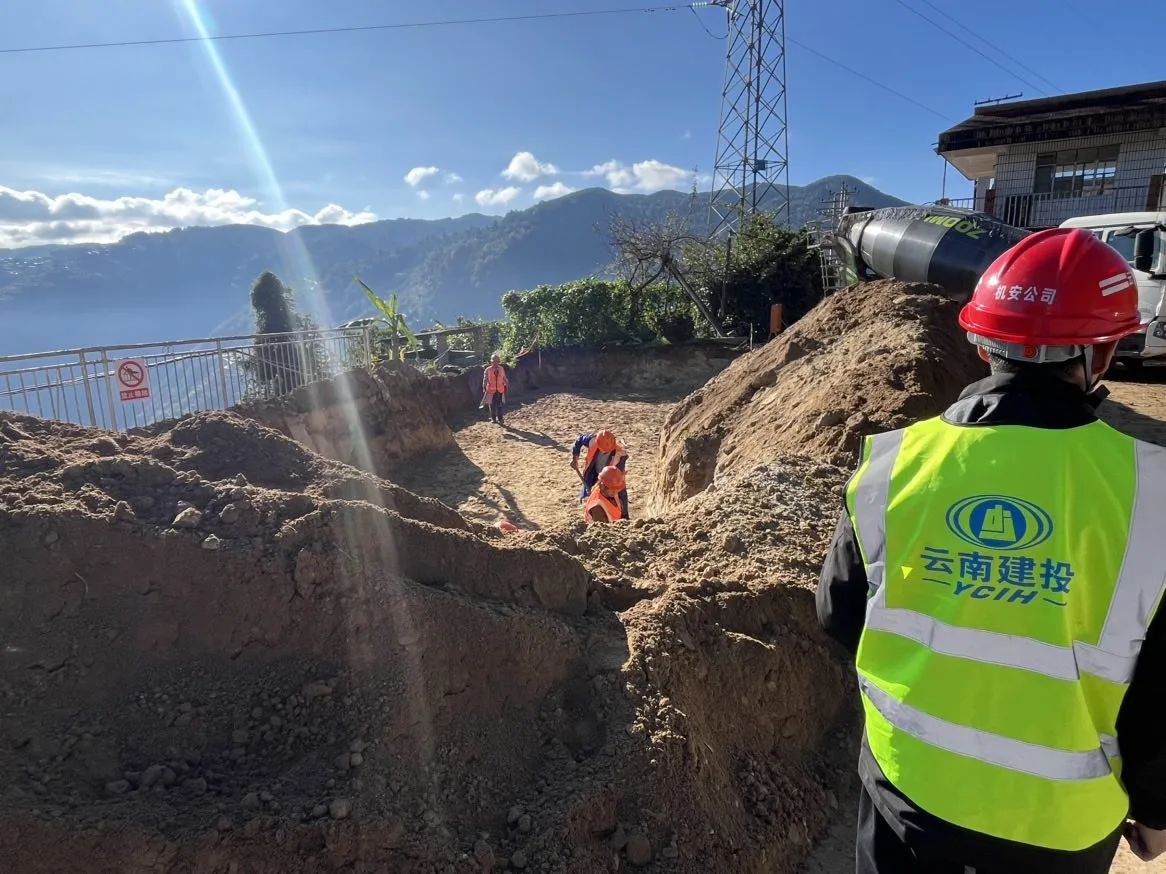

然而“滇西雨屏”温润的气候,让我们与湿漉漉的雨季不期而遇,也让险峻的山坡和陡峭的台阶变得格外湿滑,项目安全员一遍遍安全检查防护措施,抓细隐患排查整治。他说:“生产任务重,工期目标紧,更要筑牢安全生产防线!”
每一个人布满泥点的蓝色工作服、被晒得黝黑的脸庞、熟练坐在树干上吃饭的动作……都成了我们在这片山林中刻画的最美印记。面对险峻的自然环境和阴晴不定的天气,项目管理团队分工明确、齐心协力,以坚定的决心和高效的执行力,在保证安全的同时推进工作。在桩基浇筑阶段,更是整晚都待在现场,困了就蜷着身子,眠在车里,守在路旁。我们克服了烈日、陡坡等恶劣条件,在短短的7天内完成了1000根桩的施工。

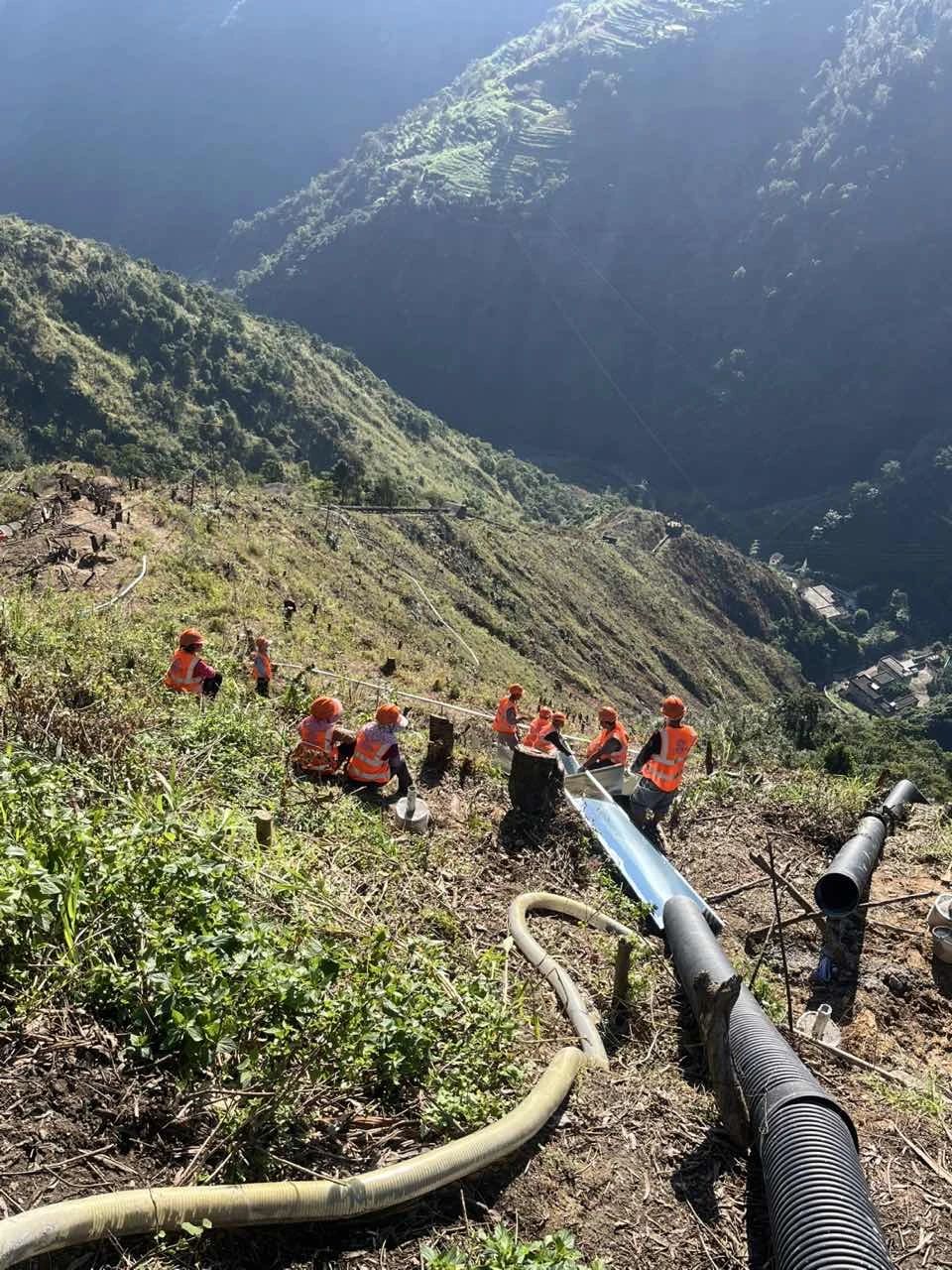

除了自然环境的挑战外,项目团队还面临着技术创新的压力。由于项目地理位置险峻,山地轨道车到不了的地方就只能采用人工搬运材料,但这个办法在运输混凝土时又不灵光了。项目管理团队又紧急召开临时会议,决定采用混凝土输送泵通过管道把混凝土竖向运送下山,再由人工把混凝土横向运送到各个孔位的方法,这样不仅大幅降低了我们的运输成本,还提高了工作效率。
在项目建设过程中,项目团队不断创新施工方法和技术,通过团队的不懈努力,成功完成了桩基础长度、预埋件钢管长度、桩基础数量、围栏基础、围栏长度、支架含量、桩基础数量、电缆长度八项科技创效工作。
其中,支架基础施工和成孔阶段的创新尤为突出。项目光伏场地处于倾斜陡峭的山坡上,为保证支架基础在同一平面,需要在前期放点打孔阶段就对每一个支架基础进行检测校准,不合格的由一支施工队伍现场整改,显著提高桩基施工效率,缩短桩基浇筑时间及混凝土成本,且在后期支架安装过程中可以轻易做到4-8组立柱中心线在同一平面上,保证支架安装整齐美观。
在成孔阶段,采用多台空压机同时工作,实现高效、精确的成孔作业,有效保证桩基的施工质量。在光伏材料的选择上,针对山地复杂的地形条件,项目团队采用了高强度、耐腐蚀的光伏支架材料,以确保支架在各种恶劣环境下的稳定性和耐久性。同时,通过智能化的最大功率点跟踪技术和精细化的施工管理,提高了电站的发电效率和运行稳定性。
随着光伏技术的不断创新和产业链的完善,云南保山龙陵县17MW水电站分布式光伏项目的发电成本将进一步降低,发电效率将进一步提升,将充分发挥其在能源领域的重要作用。项目作为云南施工难度最大的山地光伏项目,也将为其他类似项目的建设提供经验和借鉴,它如同绽放在滇西南的广阔大山上的鲜艳“向阳花”,不仅点亮了这个偏远的小县城,更为国家的能源结构转型和“双碳”目标的实现注入了新的活力和希望!
